VLT de Salvador: empresa do trecho Santa Luzia–Retiro será definida em agosto

Futura estação será construída ao lado da estação de metrô da Linha 1

Ane Catarine
Por
| Atualizada em

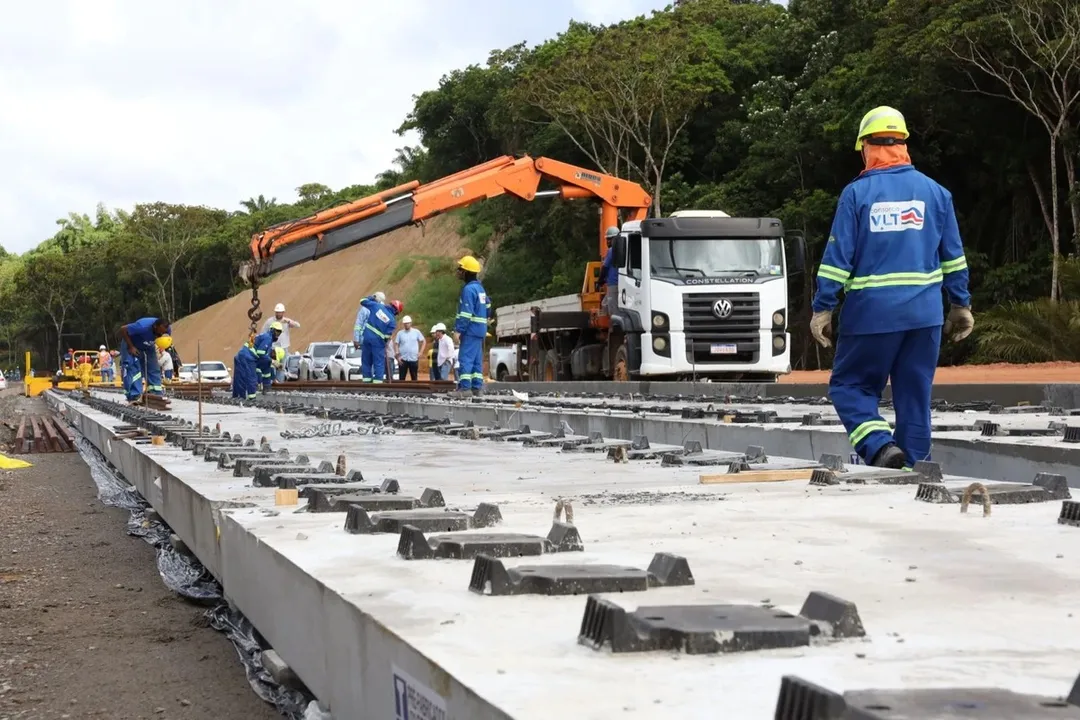

Obras do VLT de Salvador
Obras do VLT de Salvador - Foto: Thuane Maria/GOVBA

A licitação que vai definir a empresa responsável pela construção do trecho do VLT que ligará Santa Luzia e Baixa do Fiscal à Estação Retiro do metrô, em Salvador, será realizada no dia 11 de agosto, às 9h.

O novo cronograma foi divulgado pelo governo da Bahia, por meio da Companhia de Transportes do Estado (CTB), após um adiamento do processo.

Tudo sobre Salvador em primeira mão! Compartilhar no Whatsapp Entre no canal do WhatsApp.

Conforme comunicado publicado no Diário Oficial desta quinta-feira, 21, a sessão pública de abertura das propostas estava prevista anteriormente para o dia 12 de junho.

A licitação é a etapa que define a empresa ou consórcio responsável pelos projetos e pela execução das obras. Sem essa definição, o cronograma do empreendimento tende a ser empurrado.

Segundo a CTB, a mudança ocorreu devido a uma “atualização do edital”, documento que reúne as regras da concorrência. O portal A TARDE questionou quais alterações foram feitas, mas não obteve retorno até a publicação desta matéria.

Leia Também:

VLT DO SUBÚRBIO

Vereador sugere rampas de acesso ao mar no projeto do VLT do Subúrbio
Vereador sugere rampas de acesso ao mar no projeto do VLT do Subúrbio imagem

MOBILIDADE

Salvador terá quase 90 km de trilhos com expansão do VLT e Metrô
Salvador terá quase 90 km de trilhos com expansão do VLT e Metrô imagem

COMPROMISSO

VLT de Salvador: governador anuncia início dos testes na próxima semana
VLT de Salvador: governador anuncia início dos testes na próxima semana imagem

Quem vencer a licitação ficará responsável por todas as etapas do projeto, incluindo elaboração dos projetos básico e executivo, execução das obras civis, instalação dos sistemas e realização de testes.

Os interessados em participar do certame podem consultar o edital atualizado no site da CTB ou diretamente na sede da companhia, localizada no Largo da Calçada, em Salvador.

Como será a integração no Retiro?

A futura estação do VLT no Retiro será construída ao lado da estação de metrô da Linha 1, permitindo conexão direta entre os dois modais.

A ideia é que funcione da seguinte forma:

  • Passarela de integração: a troca de transporte será feita a pé, por meio de uma passarela interna que ligará diretamente a plataforma do VLT à estação de metrô.
  • Integração tarifária: o sistema contará com bilhetagem eletrônica unificada. Dentro do tempo permitido para integração, o passageiro pagará apenas uma tarifa para utilizar tanto o VLT quanto o metrô.

Andamento das obras do VLT

  • Trecho 1 (Ilha de São João até Calçada): é o trecho mais avançado, com mais de 50% das obras concluídas. A previsão é que o subtrecho entre Calçada e Lobato entre em fase de testes com passageiros entre os dias 15 e 16 de junho.
  • Trecho 2 (Paripe até Águas Claras): está em fase intermediária, avançando em direção ao entroncamento com a BR-324.
  • Trecho 3 (Águas Claras até Piatã): segue em fase inicial de implantação. As obras começaram a avançar para a área urbana da cidade após autorizações da prefeitura para intervenções na Avenida 29 de Março.

A conclusão total da malha integrada do VLT está prevista para o primeiro semestre de 2028.
