MOBILIDADE URBANA
VLT de Salvador inicia instalação de trilhos na Ponte São João; testes começam em breve
Conclusão desse trecho é considerada estratégica para o cronograma da obra

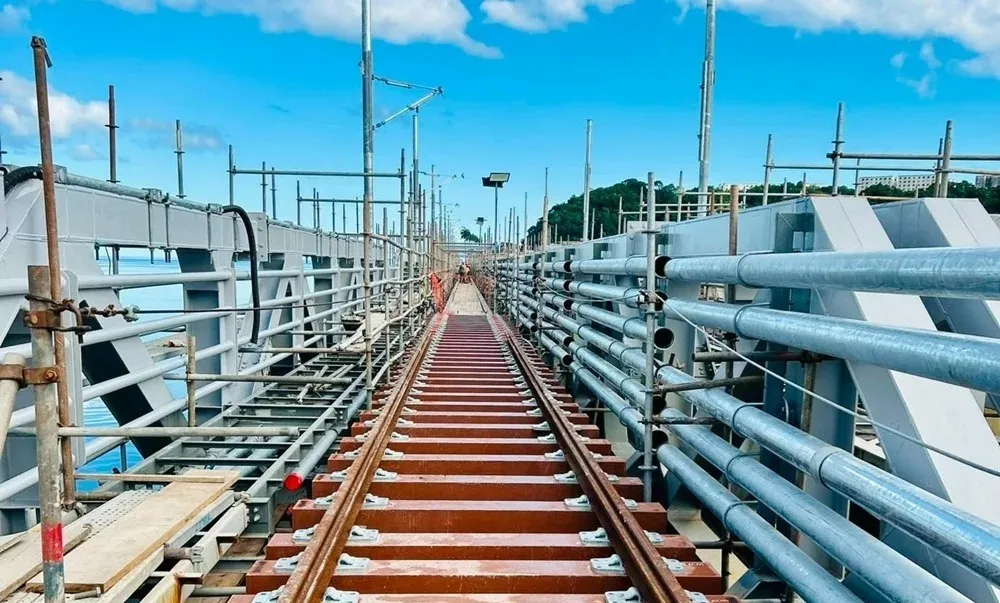

As obras do Veículo Leve sobre Trilhos (VLT) de Salvador e Região Metropolitana avançaram para uma fase considerada decisiva para a entrada do sistema em funcionamento. O governo da Bahia iniciou a colocação dos primeiros trilhos na Ponte São João, trecho que será utilizado nos testes operacionais dos trens antes do início da operação comercial.
A intervenção cobre cerca de 450 metros da via permanente e vai permitir avaliar o funcionamento da infraestrutura ferroviária.
Os trabalhos começaram após a instalação de dormentes e dos sistemas de fixação. Agora, as equipes concentram esforços na finalização da estrutura sobre a ponte.
Um dos diferenciais desta fase é o uso de dormentes sintéticos fabricados com fibra de vidro e revestimento em polímero, tecnologia desenvolvida no Japão.
Segundo o governo estadual, o material oferece maior resistência, durabilidade e menor necessidade de manutenção, características consideradas importantes para estruturas elevadas.
Leia Também:
Testes do sistema
A conclusão desse trecho é considerada estratégica porque permitirá avançar na fase de testes do VLT.
Os ensaios técnicos e as viagens experimentais começaram em dezembro de 2025, mas a etapa de operação assistida, com testes abertos ao público, está prevista para começar entre os dias 15 e 16 de junho.
Andamento das obras por trecho
- Lote 1 (Calçada / Ilha de São João): É o trecho mais avançado da obra, com 64% de execução. Os trilhos já foram instalados em áreas como a Ponte de São João, na Ribeira, e o Pátio de Manutenção da Calçada. O segmento entre a Calçada e o Comércio registra 7% de avanço;
- Lote 2 (Paripe / Águas Claras): Apresenta 47% de execução. As intervenções estão concentradas na duplicação da Estrada do Derba (BA-528) e na construção de viadutos e passagens inferiores, como a do Hospital do Subúrbio.
- Lote 3 (Águas Claras / Piatã): Está em fase inicial, com 3% de avanço. Atualmente, os trabalhos estão voltados à elaboração dos projetos técnicos.
Quando estiver concluído, o VLT substituirá o antigo trem do Subúrbio e deverá ampliar a integração do transporte público em Salvador e na Região Metropolitana.
A expectativa é oferecer viagens mais rápidas, maior conforto e capacidade de atendimento para milhares de passageiros diariamente.
