MOBILIDADE

Soteropolitanos poderão usar o VLT a partir de janeiro de 2027

Após seis meses de testes do primeiro trem em 2026, o Trecho 1: Ilha de São João – Calçada iniciará operação

Flávia Requião

Por Flávia Requião

19/09/2025 - 15:00 h | Atualizada em 19/09/2025 - 15:54

Trem em reparo na CAF
Trem em reparo na CAF -

Os soteropolitanos poderão começar a utilizar o Veículo Leve Sobre Trilhos (VLT) de Salvador a partir de janeiro de 2027. A informação foi apurada pelo Portal A TARDE durante visita exclusiva à sede da CAF Brasil, em Hortolândia (SP), empresa responsável pelos trens do modal.

De acordo com o cronograma obtido com por A TARDE, o primeiro trem do VLT, que chega a Salvador em 5 de dezembro deste ano, passará por testes ao longo de seis meses a partir de janeiro de 2026. Após essa fase, o modal iniciará operações parciais no Trecho 1: Ilha de São João – Calçada, até que a operação comercial plena seja oficializada no início de 2027.

Tudo sobre Política em primeira mão!
Entre no canal do WhatsApp.

Leia Também:

Atualmente, a primeira composição encontra-se em fase de testes na fábrica, etapa obrigatória para todos os trens antes do envio a Salvador. O processo inclui:

  • Validação dos sistemas de tração e frenagem
  • Testes de software e ajustes de calibração
  • Validação da comunicação entre os sistemas
  • Verificação de segurança e dos sistemas de emergência
  • Testes de integridade entre subsistemas, como portas, iluminação e outros componentes
  • Testes de estanqueidade, garantindo vedação e resistência a infiltrações

Em Salvador, os testes dinâmicos do VLT vão seguir protocolos rigorosos para avaliar todos os componentes mecânicos e elétricos, garantindo que os trens estejam em condições seguras de operação, explicou o presidente da CAF Brasil, Renato Meirelles, ao Portal.

“É um procedimento absolutamente padrão, adotado internacionalmente. Segue-se um regramento específico para cada teste, realizado pela CAF com a assistência do Governo da Bahia. A cada etapa concluída, emitimos um ‘ok’ antes de passar para o próximo teste, garantindo que todas as etapas sejam superadas com segurança”, ressaltou Meirelles.

A expectativa é que, até julho de 2028, todas as 40 composições tenham concluído os testes e estejam em operação comercial plena.

Confira o cronograma completo:

  • Dezembro de 2025: chegada do 1º trem a Salvador; construção do pátio de recepção e via de testes.
  • Janeiro de 2026: início dos testes do 1º VLT
  • Junho de 2026: primeira composição testada; início dos testes em série com os demais VLTs; população já poderá visualizar o trem em operação de testes.
  • Dezembro de 2026: 17 composições em Salvador.
  • Janeiro de 2027: início da operação comercial do primeiro trem.
  • Junho de 2027: 26 composições em Salvador.
  • Dezembro de 2027: 35 composições em Salvador.
  • Março de 2028: todas as 40 composições entregues.
  • Julho de 2028: conclusão dos testes da frota completa e expectativa de início da operação comercial plena.

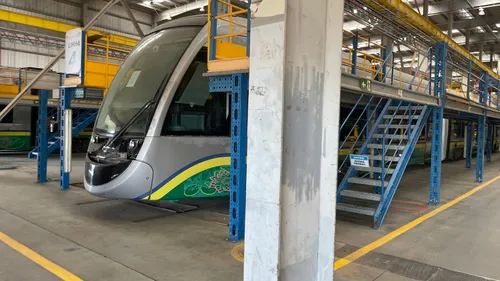

Status atual das composições do VLT de Salvador

Imagem ilustrativa da imagem Soteropolitanos poderão usar o VLT a partir de janeiro de 2027
| Foto: Flávia Requião | Ag. A TARDE

Ao todo, o VLT de Salvador contará com 40 trens, cada um formado por sete carros divididos em três seções. O envio da 40ª composição para reparos em São Paulo ocorreu em julho deste ano. Atualmente, cinco das sete seções já estão em fase avançada de manutenção. Veja:

  • 1º trem: 100% concluído
  • 2º trem: 40% concluído
  • 3º trem: 34% concluído
  • 4º trem: 15% concluído
  • 5º trem: 13% concluído

    Suspensão da licitação para sistemas do VLT

    A Companhia de Transportes do Estado da Bahia (CTB) informou, nesta sexta-feira, 19, que a sessão de abertura da licitação presencial, marcada para 1º de outubro de 2025, foi suspensa até nova deliberação para adequação do edital. O processo envolve a elaboração de projetos, fornecimento, instalação, testes e comissionamento dos sistemas de telecomunicações, sinalização e controle dos trens do VLT de Salvador.

    Em nota, a CTB esclareceu que a suspensão não impacta o cronograma de testes dinâmicos dos trens. Segundo o órgão, os sistemas serão implantados e testados em etapa posterior, quando os trens já estiverem em pré-operação, garantindo que a operação parcial e comercial do VLT não seja prejudicada.

      Novos trens

      O VLT de Salvador contará com trens totalmente renovados, capazes de operar a até 70 km/h. O Portal acompanhou os bastidores dos reparos das composições que integrarão o sistema do modal. Durante a visita na CAF, o presidente da fábrica ressaltou a importância nacional do projeto.

      Segundo ele, o VLT da capital baiana representa um marco para a mobilidade urbana no país: “Este é hoje o projeto mais importante, maior e mais relevante em andamento no Brasil em termos de mobilidade urbana. Não há no país, atualmente, uma iniciativa nessas dimensões”, afirmou.

      O trem do VLT é do tipo URBOS 100, considerado um dos melhores modelos devido à sua durabilidade, eficiência e conforto. O URBOS 100 foi lançado em 2008 e é fabricado, até hoje, pela CAF. Cada composição é formada por sete vagões, com duas cabines e comportam 400 passageiros.

      O modal chegará à Bahia transportados por carretas. A operação de traslado, que deve durar por volta de quatro dias, custará R$ 11 milhões para os cofres públicos.

      Comprados do governo de Mato Grosso em 2024 por R$ 793,7 milhões, que serão pagos pela Bahia em quatro parcelas anuais, os trens do VLT chegaram a Cuiabá em 2014 da Espanha e desde então encontram-se sem uso

      Após ser adquirido pelo governo Jerônimo Rodrigues (PT), o veículo foi enviado para a unidade da CAF em Hortolândia (SP), onde permanece em processo de revisão e adaptações técnicas.

      Obras do VLT

      Orçado em R$ 5 bilhões, o Veículo Leve sobre Trilhos (VLT) de Salvador é considerado um marco histórico para a mobilidade da capital e da Região Metropolitana (RMS). Com aproximadamente 40 km de extensão e 42 paradas, as obras, autorizadas em junho de 2024, estão sendo realizadas em três trechos.

      O sistema será integrado física e operacionalmente a outros modais da cidade, incluindo o Sistema Metroviário Salvador e Lauro de Freitas (SMSL), em dois pontos estratégicos: Águas Claras e Bairro da Paz.
